Уже накрывает, сегодня вышел в 6-25 на Солнцевском проспекте, доехал до пересечения с Боровкой, а там уже направо в сторону мкад пробка и налево вдоль пруда пробка на боровке, до попутной со стороны новопеределкино, там поворот и не было видно конца, возможно до границы с новопеределкино. А ровно год назад постоянно выходил часов в 7 и всё более менее ехало хорошо, а теперь стоит всегда, ну кроме утра выходных.
Добавлено 19.12.2012 в 00:45
Ходят слухи, что финансирование есть, а кадров метростроевцев не хватает, хотя Хуснуллин говорит, что будут привлекать импортных возможно даже, но известно еще что уже ксл "отдана " трансинжстрою вроде, чтоб одновременно строить нужно много людей, несколько тпмк, а этого нехватка.
Всё, на 18.08.2012 в Москве ведут проходку 8 ТПМК.
Скоро(до конца года должны начать проходку.
9."Юго-Западная"-"Тропарёво"-Мосметрострой,Тоннель 2001-ТПМК Херренкнехт "Анна".
10."Деловой Центр-"Парк Победы"-ТПМК Роббинс
11.ССВ с ТПК на СТЛ в районе Нижней Масловки(по опубликованному графику проходки Ингеокомом)-ТПМК Lovat
Ещё два ТПМК в Жулебино,по опубликованному графику,оба Бамтоннельстрой(со слов Атласа,возможны изменения)
12."."Лермонтовский Проспект"-"Выхино"-Роббинс 371
13."Жулебино"-"Лермонтовский Проспект"-ТПМК Херренкнехт S-584
На следующий год.
14. Ещё один Роббинс на участке "Деловой Центр"-"Парк Победы",Ингеоком
15-16-неизвестно,когда конкретно начнётся проходка на участках "Раменки"-"Ломоносовский проспект" и "Ломоносовский Проспект"-"Парк Победы".Напишу, что 2 ТПМК Трансинжстроя,"Светлана" и "Людмила".
17.ТПМК Мосметростроя "Клавдия",не знаю место её дальнейшей работы.
Также была информация о закупке двух ТПМК для проходки участка "Тропарёво-"Румянцево" и ТПМК на продление КРЛ в Мытищи(ГСК Автострада) .
И добавлю отдельно ТПМК Lovat" Виктория",для проходки южного эскалаторного наклона "Селигерской"
Да,из восьми в настоящее время работающих ТПМК в этом году заканчивают проходку три ТПМК-оба ТПМК Транстоннельстроя на Бутовской линии,и "Абигайль" Мосметростроя.И дальнейшие их места работы мне также не известны.
У-у-у, ворюга (я там тоже ворую )
Всё зависит от очерёдности работ, планируемых "наверху". В начале года хотели подкинуть солнцевским станцию на Родниковой (от Румянцево) и забыть о проблеме ещё лет на 10-20...А Солнцевскую линию от Раменок до НП - как нибудь потом, после 2020-го...Не прокатило. Реальным конкурентом Солнцевской ветки в плане переброски оборудования и финансирования является кольцо ТПК, которое необходимо для снятия перегрузки центральных участков метро.
Есть надежда, что по политическим соображениям (рост недовольства жителей Солнцево и НП ухудшающейся транспортной ситуацией) приоритет будет отдан нашей линии.
Из свежего:
Сроки строительства ряда участков метрополитена в Москве могут быть сокращены на 2-5 лет. Такие данные приводятся в проекте постановления, опубликованном 19 декабря Департаментом строительства столицы.
Согласно документу, перенос с 2017г. на 2015г. срока ввода участка Калининско-Солнцевской линии станция "Парк Победы" – станция "Раменки" – Третий пересадочный контур обусловлен "созданием новой диаметральной линии метрополитена, которая обеспечит скоростную беспересадочную связь между юго-западными, центральными и восточными районами города".
И еще раз о больном, оттуда же:
В документе также отмечается, что Сокольническая линия метро может быть продлена не в Солнцево, а в Саларьево. Вместо участка станция "Румянцево" – станция "Солнцево" (ул.Родниковая) к 2014г. будет построен участок станция "Румянцево" – станция "Саларьево".
Подготовлено изменение в постановление правительства
Итак что имеем в нашем направлении, как я понял оттуда ,там есть список изменений:
Сокольническая линия:Юго-Западная - Тропарево-Румянцево-Саларьево конец 2014
Калининско-Солнцевская линия Деловой центр-Парк победы (2013)- Ломоносовский пр-т-Раменки (конец 2015)-Мичуринский пр-т(ТПК)-Очаково-Терёшково-Солнцево-Боровское шоссе-Новопеределкино (конец 2017- семнадцатого)
Отличные новости Власти вернулись, по крайней мере в части Солнцевской линии, к обещаниям и планам 2011 года. Будем надеяться, что повторно отыграть назад у них не получится.
Открытие станции Новопеределкино должно состояться ровно через 5 лет.
...А там и до Внуково недалеко

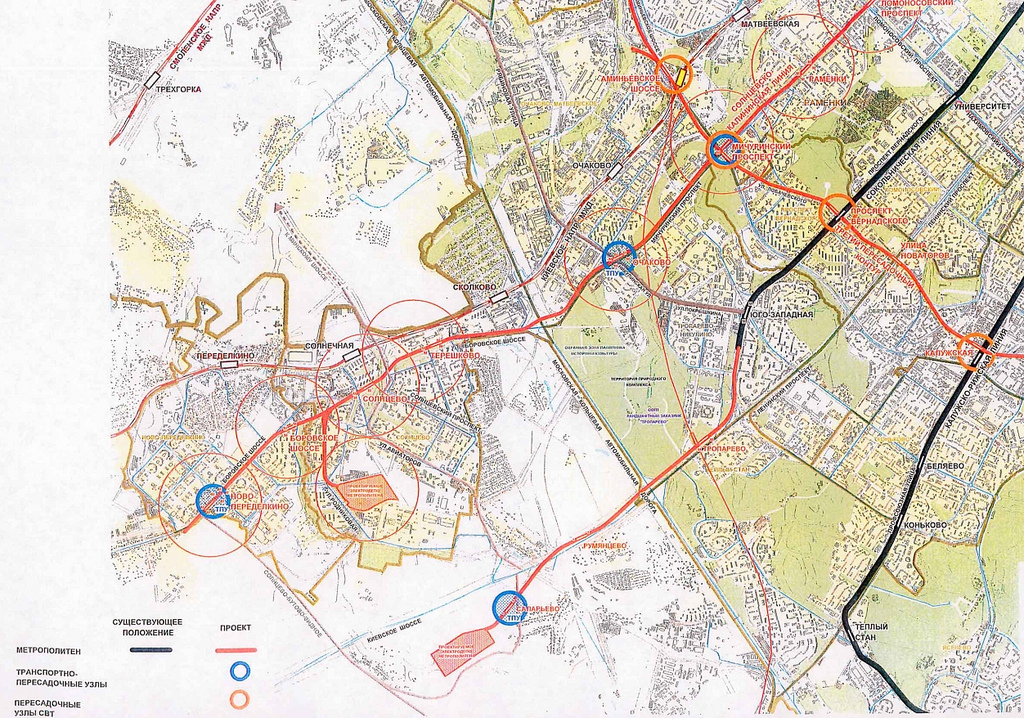

Вот как выглядит новый список до 2020. Официально.
ds.mos.ru/dokumenty/proekty-dokumentov/perechen-obektov-perspektivnogo-stroitelstva-moskovskogo-metropo/
Получил инфу от надежного источника в МГТ что метро в переделкино 100% будет и именно новая желтая ветка. Всё как выше писали. Платны окончательно утверждены.
Но, с другой стороны, до 2017 года ещё далеко.
Из позитивных новостей, внесли предложение продлить эту ветку до Пыхтино для обслуживая нас и Внуково. Чиновники думают. Во всяком случае не сказали нет.
А ещё все новые станции будут иметь велопарковки и велодорожки к ним + разрабатывается проекты перехватывающих парковок и станций ЖД и будущих станций метро.
Поедатель Младенцев
Ну раньше 2017 не получается никак, если открытие участка до Мичуринского пр-та намечено на декабрь 2015, что итак ускорили с 2017. И то хорошо, главное, чтобы в 2017 открыли. У нас в СП наверное если и сделают, то явно после как-нибудь, это +3 км тоннелей, дороговато. Во всяком случае, сейчас стоит конечной Новопеределкино, по последнему изменению в постановление.
Кирилл
Почти двадцать лет назад, когда Митино начали массово застраивать, всем (в том числе, и моим родным) было обещано метро через 3 года. Только поэтому люди туда добровольно переезжали, покупая кооперативные квартиры за свои кровные. То, что потом произошло с районом, не возможно описать печатными словами. Митинцы оказались в капкане. До работы в Москву стало ездить просто невыносимо. Пятницкое шоссе превратилось в одну большую пробку. И для тех, кто дожил до открытия метро, это событие стало главным личным и государственным праздником. Даже для пенсионеров. Они теперь могут видеться с детьми и внуками из Москвы)))
Мораль: метро - это благо))
Да здравствует метро!
